敏捷团队使用迭代方式演进,一般是两周一个迭代一次。也就是说两周就要规划、发布一次,那么如何规划这种团队的各种活动呢?

参考当前团队的运作方式,我整理了一个日历,包含了当前迭代的活动、为下个迭代的准备工作和回顾上个迭代的活动。

这些活动来自于一些经典的敏捷实践(scrum),但对于时间的选择,来自于我们团队根据大量实践,仔细斟酌,在下文中也会说明这样安排的原因。

如果团队能坚持使用固定的敏捷日历,团队养成规律和取得默契后,团队协作会得到较好的提高。

1. 敏捷日历

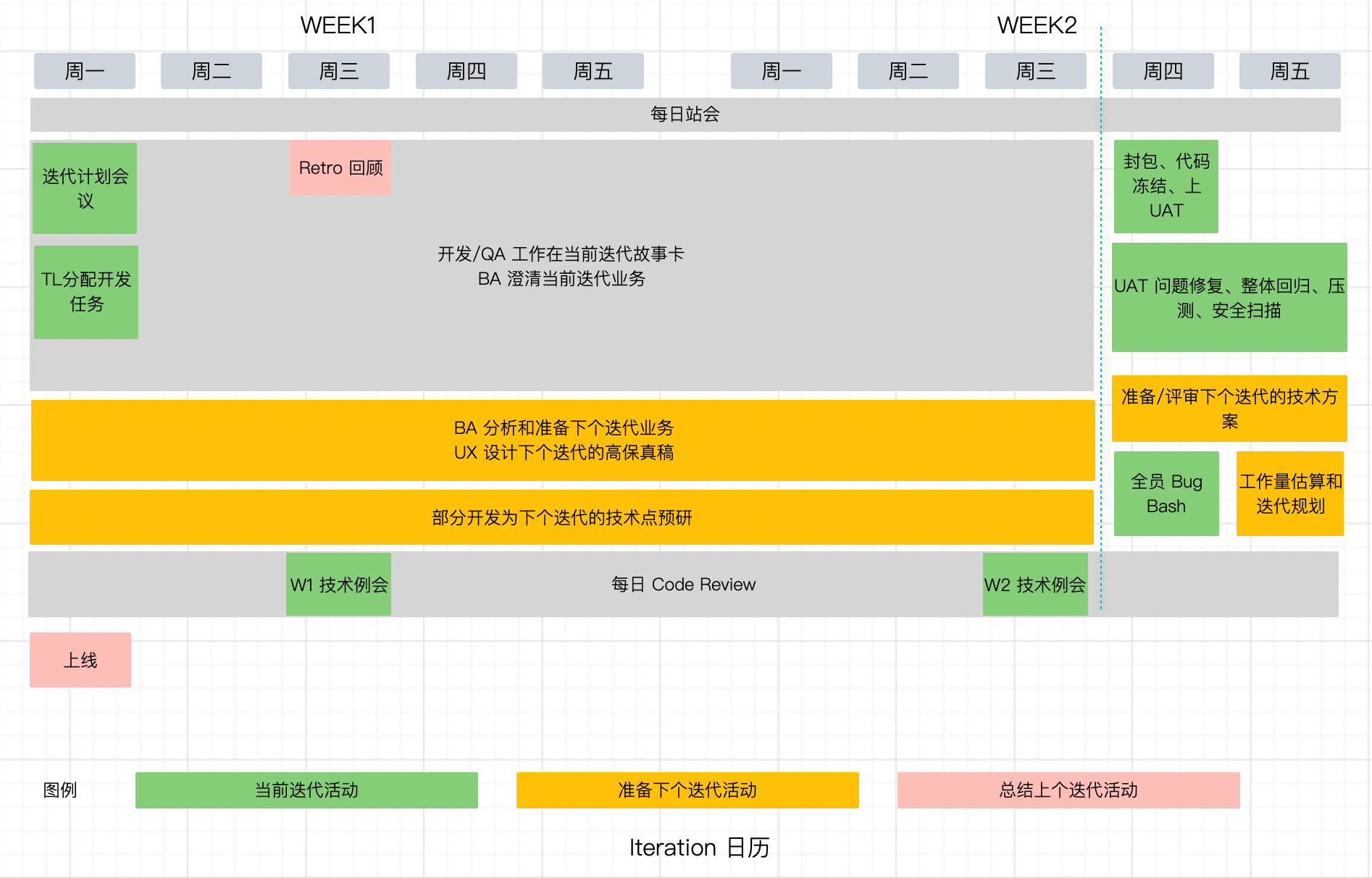

image-20210205231125414

2. 活动解释

活动分为了三类:

  • 当前迭代活动
  • 准备下个迭代活动
  • 总结上个迭代活动

**每日站会:**15 - 30分钟。用于团队同步每个人的工作,需要更新前日的工作、遇到的问题和当日的计划。

迭代计划会议:一般叫做 IPM,用于和团队规划这个迭代的工作事项,需要全员参与。PM 或者 BA 发起或者组织,时间一般在迭代的第一天站会后,是迭代中最重要的会议之一。

**TL 分配开发任务:**计划会议后,团队知晓当前迭代的任务和目标。TL 需要总览任务,引导相关性强的工作有某一个人领取,达到效率最大化,并同步整体的技术方案,避免工作冲突。

上线:安排在周一晚的目的是,前一个迭代的末尾有足够的时间测试和修复问题,避免在周五发布是为了周末出现问题,人员已经离岗,需要加班才能处理。

**每日 Code Review:**30 - 60 分钟,团队一起查看代码,用于发现问题、同步一些技术上下文。

Retro 回顾: 可以安排在迭代后的任何时间,计划在周三是因为周三已经进入迭代状态,会议较少。

第一周技术例会:占用 Codere View 时间,进行技术例会,需要梳理技术债、工作规范和注意事项、一些技术问题。

第二周技术例会:占用 Codere View 时间,需要讨论 UAT 注意事项、梳理迭代中的 bug、配置清单、版本号、上线负责人等事项。

上 UAT:上线负责人需要拉取分支、创建 git tag、发布版本到 UAT等工作。周四、周五留给 QA 回归和 bug 修复,未完成的业务特性需要剥离出版本。

下个迭代的技术方案:没有 bug 需要修复的人员开始设计下个迭代的技术方案,比如 API、数据库设计等,并和团队确认。

**全员 Bug Bash:**QA 组织团队以用户视角回归测试,发现问题。

工作量估算: BA 需要确认下个迭代的工作量,由于这个时候需求和技术方案比较明确,比较容易得到工作量的估算值。BA 和 PM 需要根据估算结果,排入合适的业务工作和技术工作。
